明天上午要切换一款新车型的侧围模具。30多吨的大家伙,这会儿还躺在模具区。班组长盯着排产表盘算:行车今晚排得上吗?熟练工够不够?这一晚,停线90分钟起步。隔壁同行,同样吨位的设备,一个人按几个按钮,6分钟换完。
差距就在装备上。

格莱富 模具智能快换解决方案全景
01.「新能源车企换模」
现场实际问题难点
燃油车时代,一款车型卖5年,换模节奏是稳定的,新能源时代完全是另一回事。新车型密集投放,改款周期压到一两年,一个冲压车间往往要同时服务好几个车型平台。侧围、门盖、翼子板,每种覆盖件一套模具,换模频次比过去翻了不止一倍。
更棘手的是模具越来越大。新能源车型追求大车身、一体化,覆盖件模具从30T、40T不断往上走。交付端按订单排产,节奏以小时计算。换一次模停90分钟,一个月换20次,30个小时的产能就这么没了。
还有件事很少被摆在台面:换模这活儿高度依赖熟练工,而熟练工越来越难招。夜班换模,更是老大难。
02.「关键解决卡点」
加人、加行车,为什么解决不了
换模慢,第一反应往往是加资源。多配几个人,多上一台行车。
跑过现场的人都知道,这条路走不通。换模的瓶颈卡在动作链条太长:等行车、吊运、对位、调整、锁模,每一环都靠人喊人、靠经验找位置。人越多,协调越麻烦,安全风险越大。
出路是把换模变成一道标准化工序。行业里这套方法叫快速换模:模具预热、备料、定位准备,全部在设备不停机时做完,停机只做“换”这一个动作。
换模台车系统,就是把这套方法落地的装备。

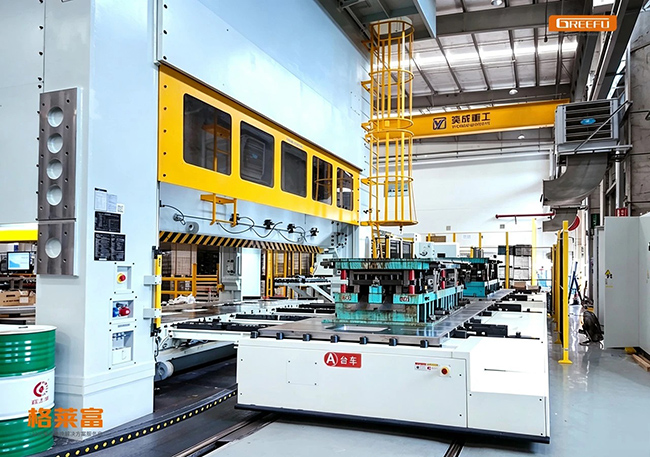

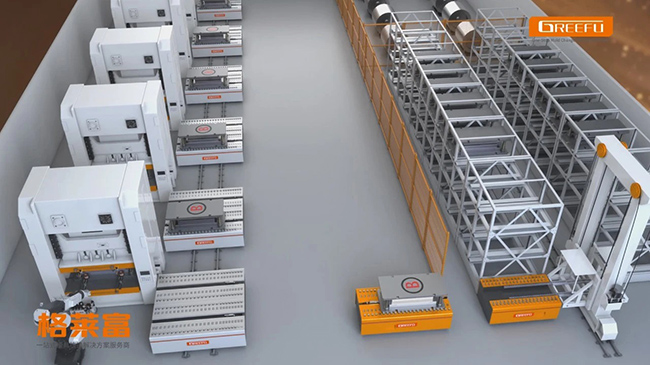

新能源汽车 1000T 冲床换模台车案例
03.「换模台车如何选」
先搞清楚:你的车间适合哪一种

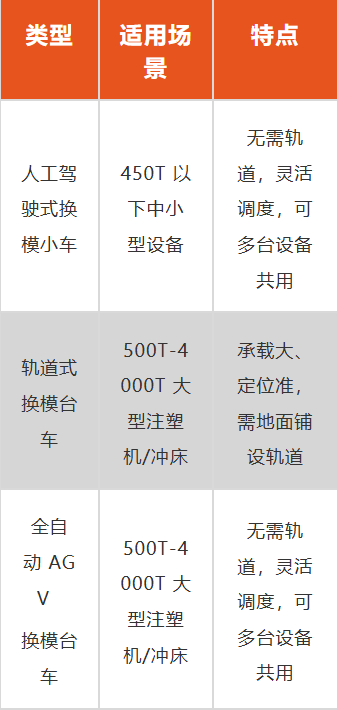

按行走方式分,市面上就三类

按夹模方式分,常见两种:
-
液压夹模系统:液压驱动夹紧,替代传统螺栓锁模,适合大吨位、换模频繁的设备。
-
磁力模板系统:磁力吸附固定,断电不消磁,适合对安全和切换速度要求高的场景。
选型这件事没有标准答案。吨位、换模频率、预算、车间条件摆在一起,合适的方案自然 就浮出来了。
2100T注塑机 磁力模板案例

冲压连线换模台车案例
04.「AGV换模机器人」
台车+AGV,换模现场会如何?
模具提前在台车上完成预装和预定位。停机后,台车把旧模移出、新模推入,平移定位一次到位。原本90分钟的换模流程,压缩到10分钟以内。原本3、4个人围着模具转,现在1个人按流程操作。
AGV智能换模机器人接管的是模具库到设备之间的路程。模具从立体库出库,AGV自动接驳,按调度指令运到指定机台,换下的旧模再自动运回库位。一台AGV,可以服务多台设备。

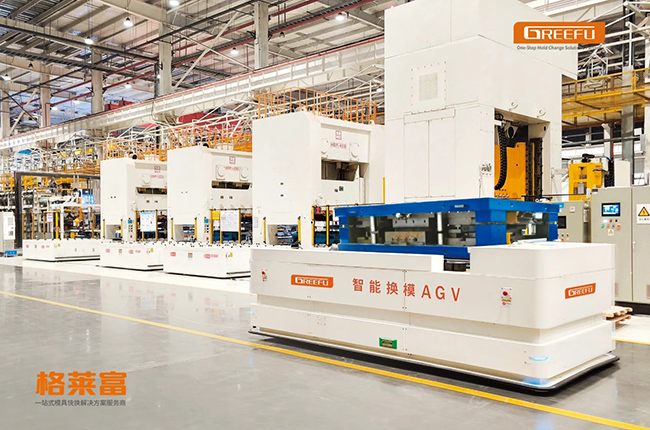

冲压智能化柔性生产(AGV) 案例
价值在夜班最明显,晚上22点以后,车间只留少量值班人员,AGV照常跑换模任务。第二天早班开工,模具已经就位。
对新能源院车企还有个加分项,不少新建工程有洁净要求,行车吊装和叉车转运往往不合规,AGV换模台车正好补上这个缺口:避开高空作业风险,也不影响洁净度。

注塑智能化柔性生产(AGV)案例
05.「前期注意事项」
采购要盯紧的硬指标
1.效率与稳定性 效率决定停机时间,稳定性决定生产连续性。换模系统一旦趴窝,整条产线都得停。宣传册上的理论数据看看就好,条件允许,去已经在用客户现场实测一次。
2. 单工位还是双工位 单工位成本低,适合换模频率不高的产线。双工位一备一用,省去备模时间,适合新能源车企这种高频换模场景。
3. 安全配置 这笔钱不能省 一套合格的换模台车至少要有三个部分:安全触边,碰到障碍立即急停;模具防落销,装在A、B工位前后,防止台车移动中模具滑落;定位销,负责台车与机台对齐后的精准定位,精度可达0.5mm
4. 场地硬条件 台车的模具输入高度要与机台模板齐平。多台不同高度的设备共用一台台车,记得选带液压升降托轨的。设备排列整齐、换模频率高的产线适合轨道式;空间受限或一对多服务,选无轨AGV。
5. 模具地板标准化 这一条容易被忽略。配套一体式铸铁承载托板,表面加工T型通槽,不同长宽的模具都能用压板固定,换模系统才能真正跑顺。

冲压换模台车系统案例
6.「单台设备经济效益」
一年省多少钱,拿3400T设备算给你看

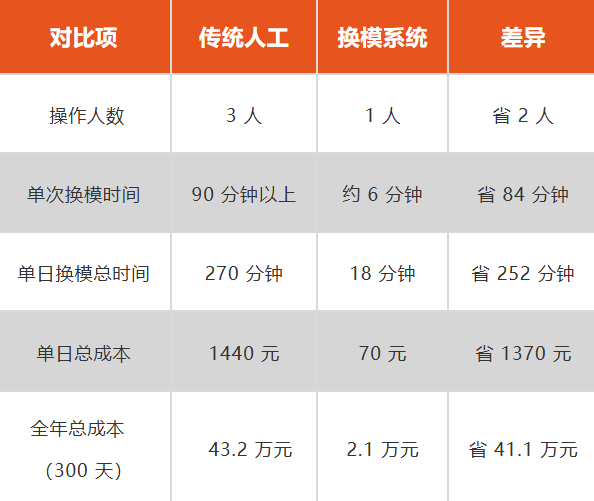

以3400T超大型注塑机为例,按1台台车服务1台设备,每天换模3次测算:

再看真实客户的数据:格莱富服务的一家汽车饰配件企业,上系统后单次换模时间从90分钟缩减到6分钟,设备利用率从83.3%提到98.3%。按年工作300天算,有效生产时间提升18%,投资回报周期一般在15个月,部分企业一年内回本。
当然,每个项目情况不同。模具重量、自动化程度、现场条件都会影响最终数据。采购前让供应商针对拟定工况出一份详细的技术方案和效益测算,这一步不能省。
07.「供应商筛查表」

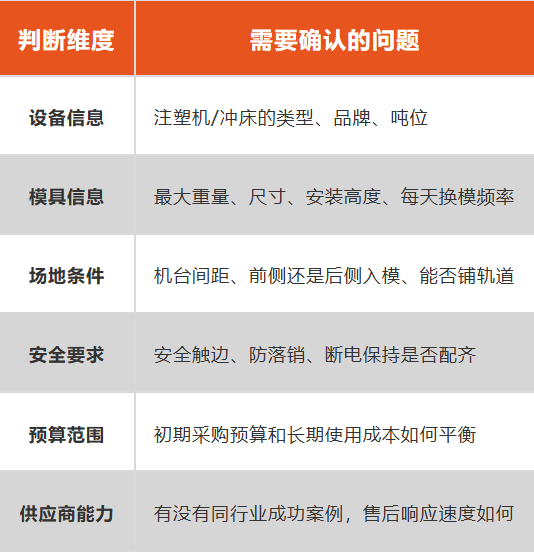

下单前:对照这张清单再过一遍

说到底,选换模台车买的是一个结果:把停机时间变成产能。设备参数只是入场券,真正决定成败的,是方案与你设备、模具、场地匹不匹配,以及供应商后续的服务跟不跟得上。
稳妥的采购路径是这样:先考虑自己的预算,带着清单找两三家供应商出方案。条件允许的话,先拿一条产线做试点,实测换模时间、故障率和操作体验,再决定要不要全面铺开。
新能源行业的竞争,表面看是产品和价格,往深了看是制造效率。而换模时间,恰恰是制造效率里最容易被忽视、也最容易拿分的一项。
你的产线换一次模要多久?设备吨位多少、什么换模场景?欢迎在评论区留言,格莱富技术工程师可免费为你出一份选型建议。
